Podłączenie studni głębinowej do domu

Stan prawny — październik 2026: podane tu odległości i zabezpieczenia wynikają z § 31–33 rozporządzenia z 2002 r. Trzeba uwzględnić art. 102a–102b Prawa budowlanego, wprowadzone ustawą z 31 lipca 2026 r. Przewidują one możliwość stosowania dotychczasowych przepisów przez 18 miesięcy od 20 września 2026 r. Dla projektów w postępowaniach wymienionych w art. 102a wymagane jest oświadczenie inwestora; art. 102b obejmuje budowę i roboty zwolnione z formalności na wskazanych podstawach. Właściwą podstawę dla swojej inwestycji ustal z projektantem lub urzędem. Zobacz przepisy przejściowe w Dz.U. 2026 poz. 1161.
Kompletne przyłącze studni głębinowej do domu kosztuje 3000 – 6000 zł i obejmuje pompę głębinową (1200 – 3500 zł), zbiornik hydroforowy 100 – 200 l (600 – 1400 zł), rurę tłoczną PE32 (150 – 400 zł), sterownik pompy (400 – 1500 zł), instalację elektryczną z zabezpieczeniami (500 – 1500 zł) i filtr wstępny (300 – 1000 zł). Całość realizuje się w 1 – 3 dni robocze. Trasa wody biegnie od pompy zanurzonej w studni, przez rurę PE32 w gruncie, do zbiornika hydroforowego w budynku, a stamtąd do wszystkich punktów poboru w domu. W sekcji ile kosztuje podłączenie studni do domu znajdziesz szczegółową tabelę kosztów oraz przykładowy cennik do pobrania w formacie PDF i Word. Zamiast klasycznego sterownika z presostatem można zastosować falownik do pompy głębinowej, który utrzymuje stałe ciśnienie.
Schemat instalacji wodnej ze studni głębinowej do domu
Woda ze studni do kranu przechodzi przez kilka elementów, z których każdy pełni konkretną funkcję. Poniżej pełna trasa instalacji od dna studni do wewnętrznej instalacji domowej.

Głębokość montażu, prześwit między pompą i rurą, sposób podwieszenia oraz wymagany przepływ chłodzący ustala się według konstrukcji studni i instrukcji producenta. Trzeba zapewnić odpowiednie zanurzenie podczas pompowania, odstęp od osadów i filtrów oraz możliwość demontażu. Sama nominalna średnica rury nie wystarcza — sprawdź jej średnicę wewnętrzną i wymiary całego agregatu.

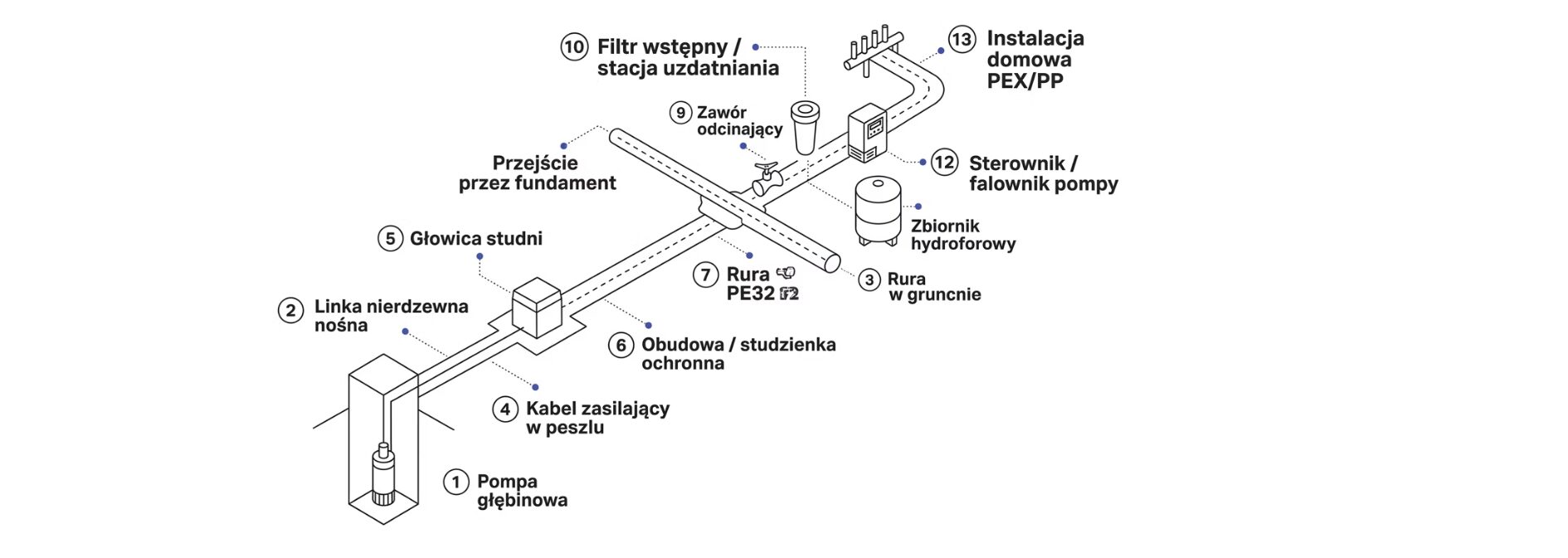

1. Pompa głębinowa zawieszona w studni na 2. lince nierdzewnej nośnej. 3. Rura tłoczna wyprowadza wodę z pompy, a obok niej biegnie 4. kabel zasilający w peszlu. 5. Głowica studni ze stali nierdzewnej zamyka otwór, a 6. obudowa lub studzienka ochronna chroni go przed wodą opadową i mrozem. 7. Rura PE32 w gruncie z lekkim spadkiem (1 – 2%) w kierunku studni dla grawitacyjnego opróżniania instalacji. 8. Przejście przez fundament wykonane przewiertem z tuleją przepustową uszczelnioną masą bitumiczną lub pianką PUR. 9. Zawór odcinający montowany przy wejściu do budynku – umożliwia odcięcie wody bez wyciągania pompy. 10. Filtr wstępny lub stacja uzdatniania dobierana po badaniu wody (odżelaziacze, zmiękczacze, lampa UV). 11. Zbiornik hydroforowy przeponowy stabilizujący ciśnienie i ograniczający liczbę włączeń pompy. 12. Sterownik lub falownik pompy z ochroną przed suchobiegiem, przeciążeniem i przepięciem. 13. Rozdzielenie na instalację domową rury PP zgrzewane lub PEX do wszystkich punktów poboru.
Podłączenie studni głębinowej do domu krok po kroku

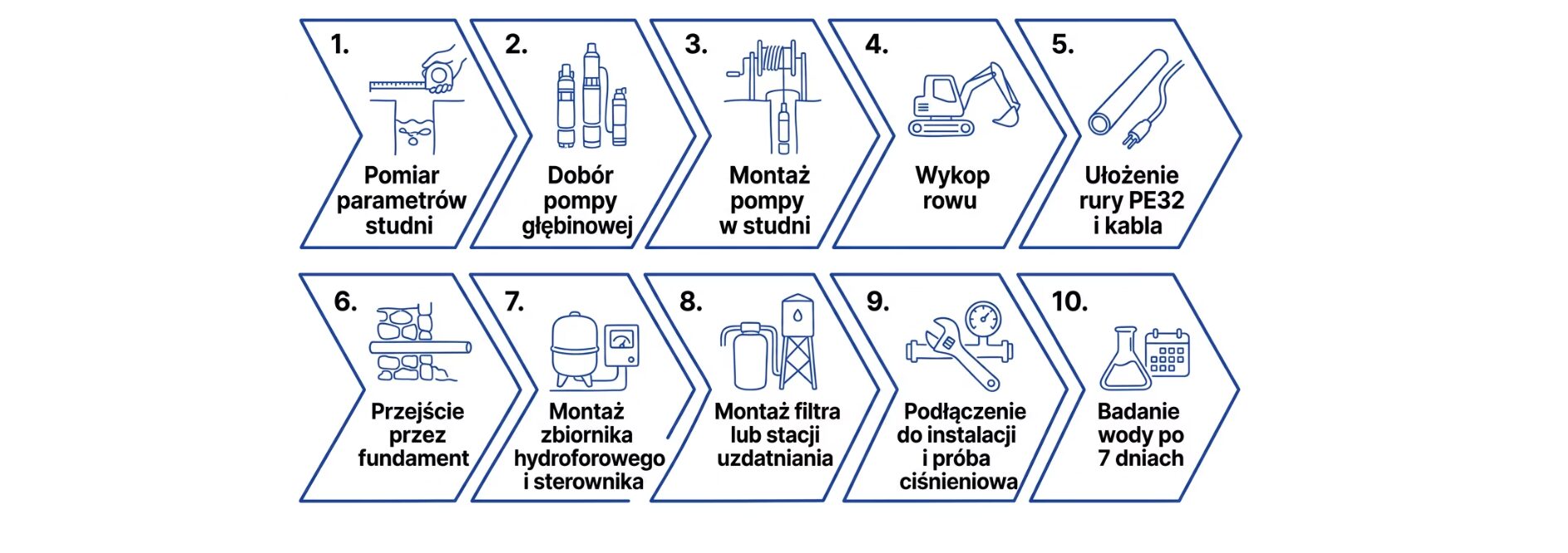

Krok 1 – pomiar parametrów studni. Przed doborem urządzeń mierzymy głębokość studni, poziom lustra wody (statyczny i dynamiczny), wydajność metodą próbnego pompowania i odległość studni od budynku. Te cztery dane decydują o wyborze pompy i długości trasy przyłącza.
Krok 2 – dobór pompy. Pompę dobiera się do wymaganego przepływu i wysokości podnoszenia w punkcie pracy. Uwzględnij dynamiczny poziom wody, różnicę wysokości do odbiornika, wymagane ciśnienie i obliczone straty w przewodach. Hmax i Qmax nie występują równocześnie: sprawdź charakterystykę konkretnego modelu. Wydajność robocza nie powinna przekraczać bezpiecznego poboru ustalonego dla studni. Źródło: Grundfos — zasady doboru.
Krok 3 – montaż pompy w studni. Pompę opuszczamy na lince nierdzewnej ze złączkami zaciskanymi, podłączamy rurę tłoczącą PE i kabel zasilający, zamykamy głowicą studzienną ze stali nierdzewnej. Zawsze montujemy zawór zwrotny zapobiegający cofaniu wody przy wyłączeniu pompy.
Krok 4 – wykop rowu od studni do domu. Głębokość rowu poniżej strefy przemarzania – minimum 100 – 120 cm w centralnej Polsce, 80 cm na zachodzie, do 140 – 150 cm na wschodzie i Podhalu. Szerokość 30 – 40 cm. Lekki spadek 1 – 2% w kierunku studni.
Krok 5 – ułożenie rury PE32 i kabla. Rura PE32 z atestem PZH (niebieska, nie szara kanalizacyjna) układana na podsypce piaskowej. Kabel zasilający w peszlu lub rurze arot chroniącej przed uszkodzeniem mechanicznym. Rura i kabel owinięte razem taśmą ostrzegawczą żółtą.
Krok 6 – przejście przez fundament. Przewiert lub gotowa tuleja przepustowa uszczelniona wodoszczelnie. Bez prawidłowego uszczelnienia wilgoć z gruntu wnika do kotłowni.
Krok 7 – montaż zbiornika hydroforowego i sterownika. Zbiornik przeponowy 100 – 150 l ustawiamy w piwnicy lub kotłowni. Sterownik pompy montujemy na osobnym obwodzie elektrycznym z wyłącznikiem różnicowo-prądowym 30 mA. Dobór pojemności: 2 osoby → 60 – 80 l, 4 osoby → 100 – 150 l, 6+ osób → 200 l. Dobór pojemności zbiornika do wydajności pompy i nastawy ciśnienia opisujemy w artykule hydrofor do studni głębinowej.
Krok 8 – montaż filtra wstępnego lub stacji uzdatniania. Dobierany po badaniu wody – nie wcześniej. Filtr mechaniczny 20 – 50 mikronów jako minimum przy każdej studni (200 – 500 zł). Stacja uzdatniania przy podwyższonym żelazie, manganie lub bakteriach (3500 – 10 000 zł).
Krok 9 – podłączenie do instalacji wewnętrznej i próba ciśnieniowa. Rury PP zgrzewane lub PEX spinane do wewnętrznej instalacji wodociągowej. Próba ciśnieniowa 6 bar przez 30 minut potwierdza szczelność całego układu. Regulacja ciśnienia w zbiorniku hydroforowym (zazwyczaj 1,5 bar przy ciśnieniu roboczym 2,5 – 3,5 bar).
Krok 10 – badanie wody po 7 dniach. Badanie fizykochemiczne i bakteriologiczne w Sanepidzie lub akredytowanym laboratorium (350 – 600 zł). Obowiązkowe przed podłączeniem do wewnętrznej instalacji w domu.
Po zakończeniu prac instalacyjnych można zaplanować wykończenie ścian. Jeśli wybierasz tapetę, podłoże powinno być suche, gładkie, czyste i nośne, a ubytki po pracach trzeba uzupełnić i wyrównać. Takie zasady przygotowania ściany podaje Tapeta.art w odpowiedziach na pytania o montaż tapet.
Dobór pompy głębinowej do przyłącza domowego
Za słaba pompa to niskie ciśnienie na piętrze (prysznic ledwo działa), za mocna – kawitacja, szybkie zużycie i rachunek za prąd o 20 – 30 zł miesięcznie wyższy niż potrzeba. Pompy 230V (jednofazowe) podłączamy do standardowego gniazdka, pompy 400V (trójfazowe) wymagają zasilania trójfazowego – sprawdź przed zakupem, co masz w domu. Narzędzie do doboru pompy głębinowej do konkretnych parametrów studni udostępnia konfigurator produktów Grundfos – największego producenta pomp głębinowych na świecie.
| Głębokość studni | Odległość od domu | Wymagane podnoszenie | Przykładowa pompa | Koszt pompy |
|---|---|---|---|---|
| 20 m | 10 m | 45 – 55 m | Grundfos SQ 2-55 / IBO 4″ 0,37 kW | 1 200 – 2 000 zł |
| 30 m | 15 m | 55 – 65 m | Grundfos SP 3A-55 / Pedrollo 4SR 1,5 kW | 1 800 – 3 000 zł |
| 40 m | 20 m | 65 – 80 m | Grundfos SP 3A-77 / Wilo TWU 4″ 2,2 kW | 2 200 – 3 500 zł |
| 50 m | 20 m | 75 – 95 m | Grundfos SP 5A-77 / Pedrollo 4SR 3 kW | 2 800 – 4 500 zł |
Rura tłoczna PE i głębokość ułożenia w gruncie
Rura PE32 z atestem PZH na wodę pitną (niebieska, nie szara kanalizacyjna) kosztuje 5 – 12 zł za metr. Kolor ma znaczenie prawne – szara rura kanalizacyjna nie ma atestu higienicznego i nie może mieć kontaktu z wodą pitną. Część wykonawców stosuje ją dla oszczędności 2 – 4 zł/m – pytaj wprost i sprawdzaj kolor rur przed zasypaniem rowu.
| Region Polski | Strefa przemarzania | Zalecana głębokość rowu | Przykładowe miasta |
|---|---|---|---|
| Zachodnia Polska | 80 cm | 100 cm | Szczecin, Poznań, Wrocław |
| Centralna Polska | 100 cm | 120 – 130 cm | Warszawa, Łódź, Kielce |
| Wschodnia Polska | 120 – 140 cm | 140 – 160 cm | Lublin, Białystok, Rzeszów |
| Góry (Podhale, Bieszczady) | 140 – 150 cm | 160 – 170 cm | Zakopane, Nowy Targ, Sanok |
Ile kosztuje podłączenie studni głębinowej do domu w 2026 roku?
Kompletne przyłącze studni głębinowej do domu jednorodzinnego kosztuje 4500 zł brutto i więcej – w zależności od odległości studni od budynku, głębokości studni i jakości użytych materiałów. Poniższe zestawienie pokazuje z czego składa się ta kwota dla typowej realizacji (studnia 30 m, odległość 10 – 15 m od domu).
| Element | Koszt orientacyjny |
|---|---|
| Pompa głębinowa 4-calowa | 1 800 – 3 500 zł |
| Zbiornik hydroforowy 100 – 150 l | 600 – 1 000 zł |
| Sterownik / falownik pompy | 400 – 1 500 zł |
| Rura tłoczna PE32 z atestem PZH (40 – 50 m) | 200 – 500 zł |
| Kabel zasilający w peszlu (40 – 50 m) | 350 – 750 zł |
| Linka nierdzewna + zaciski (30 m) | 150 – 450 zł |
| Głowica studni inox | 280 – 420 zł |
| Armatura, złączki, tuleja przepustowa | 170 – 480 zł |
| Filtr wstępny mechaniczny | 200 – 500 zł |
| Wykop rowu koparką (10 – 15 m) | 300 – 800 zł |
| Instalacja elektryczna (obwód + zabezpieczenia) | 500 – 1 500 zł |
| Badanie wody w laboratorium | 350 – 600 zł |
| SUMA przyłącza (bez uzdatniania) | od 4 500 zł brutto |
| Z uzdatnianiem (odżelaziacz, zmiękczacz, UV) | 8 500 – 16 000 zł |
Każdy dodatkowy metr trasy od studni do domu to koszt rury, kabla i wykopu – ok. 30 – 60 zł za metr. Przy studni odległej o 30 metrów zamiast 10 metrów całkowity koszt przyłącza rośnie o 600 – 1200 zł.
Pobierz przykładowy cennik przyłącza studni głębinowej
Przykładowy kosztorys dla studni 30-metrowej z pompą, hydroforem, sterownikiem i wykopem (19 pozycji, suma 4 669,50 zł brutto). Plik PDF do pobrania i wydruku; pozycje porównaj z parametrami swojej realizacji.
Woda ze studni i z wodociągu w jednym domu
Studnia i wodociąg mogą obsługiwać jeden budynek, ale układ nie może umożliwiać wtórnego skażenia sieci. Bezpieczny wariant to rozdzielone instalacje. Jeżeli projekt przewiduje zasilanie wspólnego układu, rozwiązanie i ochronę przed przepływem zwrotnym dobierz z uprawnionym projektantem i uzgodnij z przedsiębiorstwem wodociągowym. Nie traktuj samego zaworu zwrotnego ani zaworu BA jako uniwersalnego pozwolenia na połączenie obu źródeł.
Najczęstsze błędy przy podłączaniu studni głębinowej
Rura PE ułożona za płytko – powyżej strefy przemarzania woda zamarza zimą, rura pęka, brak wody w domu. Koszt naprawy 500 – 1500 zł plus odkopanie całego rowu. Brak spadku rury w kierunku studni – stojąca woda zamarza szybciej i nie można opróżnić instalacji przed zimą (problem przy domach sezonowych). Zły dobór pompy – za słaba to niskie ciśnienie na piętrze, za mocna to kawitacja i nadmierne zużycie prądu. Brak sterownika z ochroną przed suchobiegiem – pompa pracująca bez wody ulega zniszczeniu w ciągu minut (koszt nowej pompy 1200 – 3500 zł). Sterownik kosztuje 400 – 600 zł i chroni znacznie droższy element. Brak wyłącznika różnicowo-prądowego 30 mA – woda i prąd to połączenie zagrażające życiu, wyłącznik kosztuje 80 – 150 zł. Bezpośrednie połączenie studni z wodociągiem – ryzyko skażenia sieci i kary. Kupowanie filtracji bez badania wody – można wydać 5000 zł na filtr, który nie rozwiąże konkretnego problemu.
Najczęstsze pytania o podłączenie studni głębinowej do domu
Odpowiedzi na pytania najczęściej pojawiające się przy planowaniu przyłącza.
Ile kosztuje podłączenie studni głębinowej do domu?
Kompletne przyłącze studni głębinowej do domu to koszt od 4500 zł brutto wzwyż – w zależności od głębokości studni, odległości od budynku i jakości materiałów. W tę kwotę wchodzi pompa głębinowa (1800 – 3500 zł), zbiornik hydroforowy (600 – 1000 zł), sterownik (400 – 1500 zł), rura PE z kablem, wykop i instalacja elektryczna. Jeśli woda wymaga uzdatniania (odżelaziacz, zmiękczacz), całkowity koszt wzrasta do 8500 – 16 000 zł.
Jak głęboko kłaść rurę od studni do domu?
Głębokość ułożenia przyłącza dobiera się do lokalnej strefy przemarzania, warunków gruntu i projektu instalacji. Nie ma jednej głębokości właściwej dla każdej działki. Ochronę płytkich odcinków i możliwość opróżnienia instalacji sezonowej trzeba zaprojektować; sam spadek rury z zaworami zwrotnymi nie gwarantuje jej odwodnienia.
Ile trwa podłączenie studni głębinowej do domu?
Czas montażu zależy od trasy przyłącza, zakresu prac ziemnych i przygotowania budynku. Po uruchomieniu potrzebne są próby działania i kontrola jakości wody. Termin oraz sposób pobrania próbki ustal z laboratorium; nie zakładaj jednego terminu właściwego dla każdej instalacji.
Czy mogę sam podłączyć studnię głębinową do domu?
Część prac można wykonać samodzielnie: wykop rowu, ułożenie rury PE, montaż zbiornika hydroforowego. Montaż pompy głębinowej wymaga doświadczenia (ryzyko zerwania przy opuszczaniu) i lepiej zlecić go firmie. Instalację elektryczną (obwód zasilania pompy, wyłącznik różnicowo-prądowy) powinien wykonać wykwalifikowany elektryk. Dobór stacji uzdatniania wody warto zlecić specjaliście na podstawie wyników badań. Jak wygląda montaż krok po kroku i kiedy pompę wymienić, opisujemy w tekście montaż pompy głębinowej.
Jaki zbiornik hydroforowy do domu ze studnią głębinową?
Do domu z 3 – 4 osobami najczęściej montuje się zbiornik przeponowy 100 – 150 litrów (600 – 1000 zł). Zbiornik stabilizuje ciśnienie i ogranicza liczbę włączeń pompy, co wydłuża jej żywotność z 8 do 12 – 15 lat. Ważne cechy: membrana butylowa lub EPDM, przyłącza ze stali nierdzewnej, gwarancja minimum 2 lata. Zbiornik najlepiej postawić w piwnicy lub kotłowni – małe modele 24 – 60 l zmieszczą się nawet pod zlewem kuchennym.
Czy wodę ze studni można łączyć z wodociągiem w jednym domu?
Oba źródła mogą zasilać jeden dom, ale instalacje nie mogą umożliwiać skażenia sieci wodociągowej. Najbezpieczniej rozdzielić instalacje; wspólny układ wymaga projektu i uzgodnienia z przedsiębiorstwem wodociągowym (szczegóły wyżej).
Czy woda ze studni głębinowej nadaje się od razu do picia?
Woda z głębokich warstw wodonośnych jest naturalnie przefiltrowana przez skały, ale prawie zawsze wymaga badania i najczęściej uzdatniania przed spożyciem. Najczęstsze problemy to podwyższone żelazo (rdzawe zacieki), mangan (czarne osady) i twarda woda. Konieczne jest badanie w akredytowanym laboratorium (350 – 600 zł) i dopiero na tej podstawie dobór filtracji. Koszt stacji uzdatniania to 3000 – 10 000 zł, ale wiele studni wymaga jedynie filtra mechanicznego za 200 – 500 zł.
Na jaką odległość od domu można postawić studnię głębinową?
Minimalna odległość studni od budynku to praktycznie 5 – 7 metrów ze względu na drgania przy wierceniu. Optymalna odległość to 5 – 15 metrów, bo każdy dodatkowy metr to koszt rury, kabla i wykopu. Obowiązkowe odległości: 5 m od granicy działki, 15 m od szamba, 7,5 m od rowu przydrożnego, 30 m od przewodu rozsączającego przydomowej oczyszczalni (§ 31 rozporządzenia w sprawie warunków technicznych z 2002 r., stosowanego w okresie przejściowym po 20.09.2026). Im bliżej domu, tym tańsze i prostsze przyłącze.
Przeczytaj też
Jak czytać podane koszty?
Podane kwoty są orientacyjnymi przykładami do planowania budżetu, a nie potwierdzoną średnią rynku ani ofertą dla każdej działki. Sprawdź aktualny zakres i wycenę u wykonawcy. Uwzględnij energię, badania wody, serwis, uzdatnianie i rezerwę na wymianę urządzeń. Własna studnia nie znosi opłat za ścieki odprowadzane do kanalizacji. Ceny usług ARCHE i ich zakres sprawdzisz w cenniku firmy; kwoty w jego tabelach są netto. Porównując oferty, zawsze ustal pełną kwotę do zapłaty i zakres materiałów.
Grafiki mają charakter poglądowy. Nie stanowią projektu instalacji, rozpoznania geologicznego ani diagnozy jakości wody; parametry dobiera się do konkretnego ujęcia.
