Plánování a náklady

Jak dlouho trvá zhotovení vrtané studny? Termíny a sezónnost 2026

Mateusz Skotnicki 9 min čtení

Jak dlouho trvá vrtání studny? Termíny a sezónnost v roce 2026

Samotné vrtání studny do hloubky 30 metrů trvá 8 - 12 pracovních hodin, tedy 1 - 2 dny práce vrtné soupravy.
Kompletní realizace s montáží čerpadla, hydroforu a přípojky do domu trvá obvykle celkem 2 - 3 dny. Tato doba zahrnuje: přípravu pracoviště, samotné vrtání, montáž pažnicové kolony a filtru, čisticí čerpání a vystrojení studny. Čekací doba na četu je samostatná otázka - ve vrcholu jarní sezony činí 2 - 4 týdny, na podzim a v zimě se zkracuje na 1 - 2 týdny.

Etapy stavby vrtané studny a doba realizace - tabulka

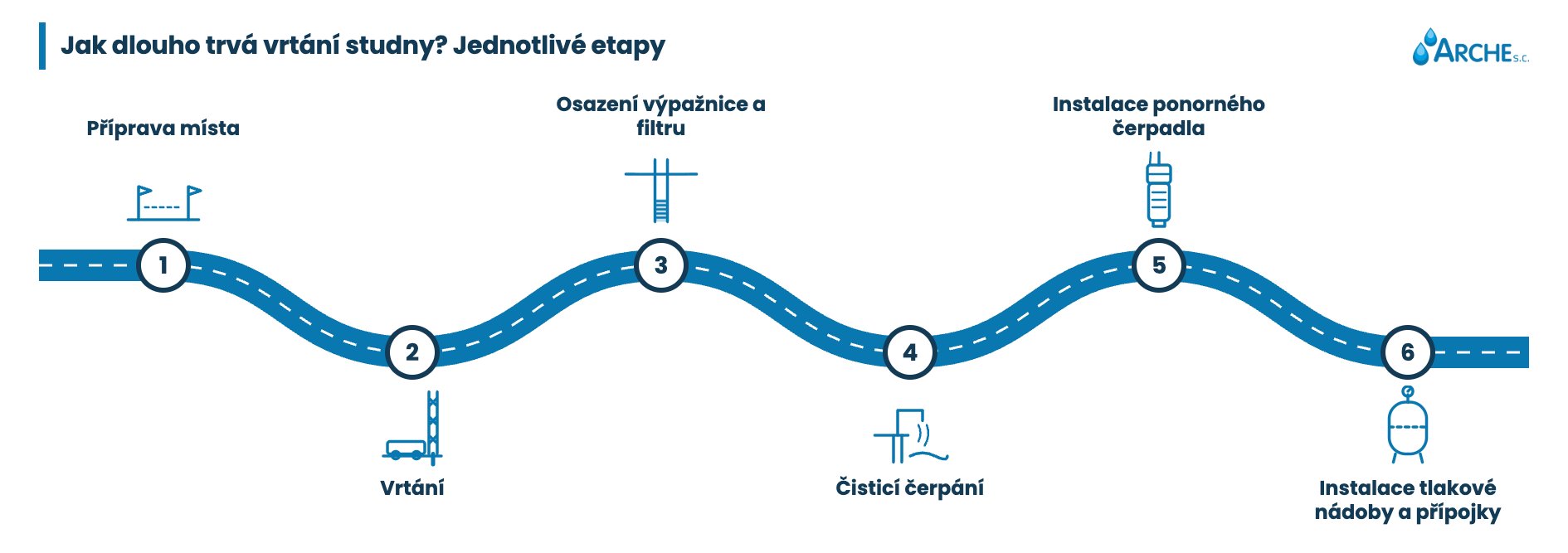

Jak dlouho trvá vrtání studny - etapy
Následující tabulka ukazuje, co se děje v jednotlivých etapách a kolik času zaberou.
Uvedené časy platí pro standardní studnu hlubokou 25 - 35 metrů v typické písčité nebo hlinité zemině. Ve skalním podloží a obtížném terénu trvá každá etapa déle.

Etapa Doba Co se děje
Příprava pracoviště 1 - 2 h Příjezd vrtné soupravy, vyrovnání stroje do vodorovné polohy, připojení výplachové vody, vytyčení místa vrtu
Vrtání vrtu 4 - 8 h (písek/hlína) / 8 - 16 h (skála) Rotační vrtná souprava vrtá rychlostí 3 - 5 m/h v písku, 1 - 2 m/h v hlíně, 0,5 - 1 m/h ve skále. Výplach vynáší vyvrtanou horninu na povrch
Montáž pažnicové kolony a filtru 2 - 3 h Zapuštění ocelové pažnice (horní metry) a PVC pažnice, montáž štěrbinového filtru ve zvodnělé vrstvě, obsypání štěrkem
Čisticí čerpání 1 - 3 h Dočasné čerpadlo vyplavuje z vrtu jemné částice zeminy a výplach. Voda se postupně čistí - z hnědé na průzračnou
Montáž ponorného čerpadla a hlavy studny 2 - 4 h Spuštění definitivního čerpadla na lanku a kabelu, montáž hlavy studny, připojení výtlačného potrubí k hlavě
Montáž hydroforu a přípojky 2 - 4 h Výkop pro PE potrubí do domu, montáž hydroforové nádoby, tlakového spínače, ventilů a elektrických jističů
CELKEM (typická studna 30 m) 12 - 24 h (2 - 3 dny) Od příjezdu vrtné soupravy po první otočení kohoutkem

Rychlost vrtání v různých typech zeminy

Rychlost vrtání závisí především na tvrdosti zeminy - to je jediný faktor, který vrtná firma nemůže ovlivnit.
V písku a štěrku dosahuje mechanická vrtná souprava o výkonu 120 - 200 k rychlosti 3 - 5 metrů za hodinu
, což znamená, že se 30metrová studna v typickém nížinném terénu vyvrtá za 6 - 10 hodin. V lehkých hlínách klesá tempo na 2 - 3 m/h a v těžké jílovité hlíně na 1 - 2 m/h. U vápenců a pískovců je to už 0,5 - 1,5 m/h, u masivních žul a čedičů dokonce jen 0,2 - 0,5 m/h. 30metrová studna ve skalnatém terénu může vyžadovat celý den vrtání. Orientační geologickou stavbu svého území si můžete bezplatně ověřit na
portálu GeoLog polského Státního geologického institutu (PIG-PIB)
, který zpřístupňuje hydrogeologické mapy a geologické profily pro celé Polsko.

Rychlost vrtání přímo ovlivňuje cenu - firmy účtující za běžný metr neúčtují příplatek za obtížnou zeminu, firmy účtující po hodinách však ano. Před podpisem smlouvy se vyplatí zeptat, jakým způsobem firma oceňuje obtížnou zeminu.

Sezónnost - kdy je nejlepší vrtat studnu?

Termín zhotovení studny ovlivňuje čekací dobu, pracovní podmínky a někdy i cenu.

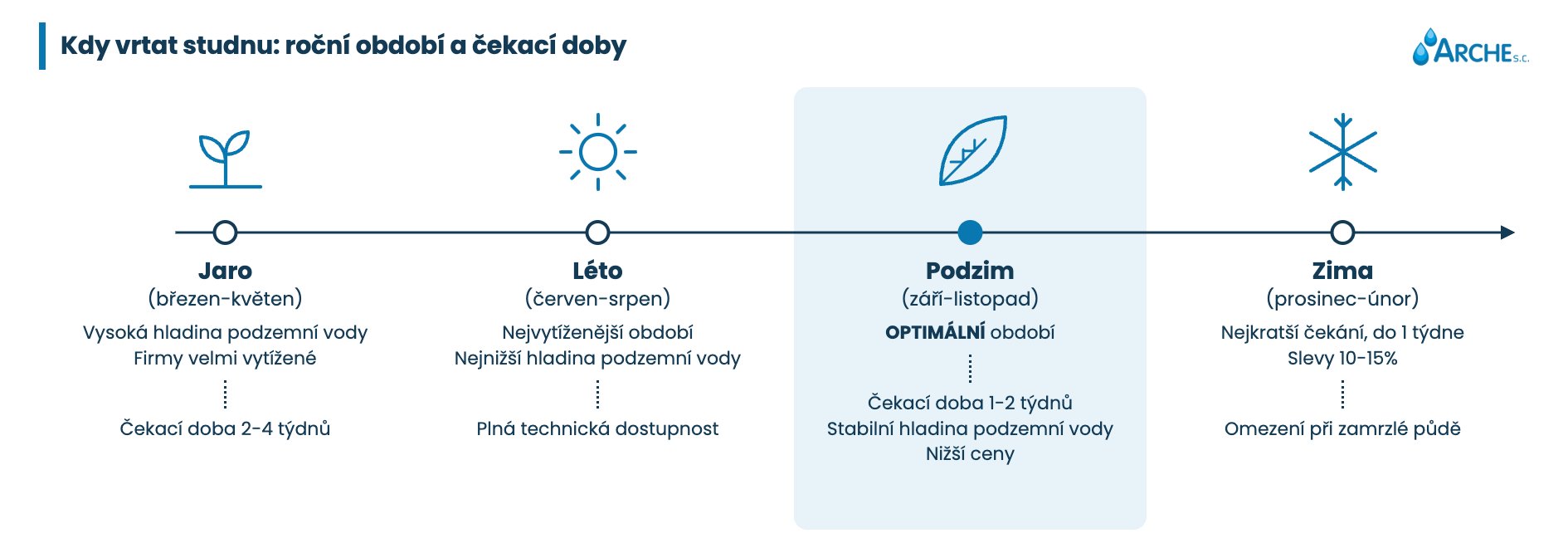

Jak dlouho trvá vrtání studny - termíny stavby
Jaro (březen - květen)
je nejoblíbenější sezona - po zimě si investoři hromadně objednávají studny, což znamená 2 - 4 týdny čekání na četu. Půda je rozmrzlá, hladina podzemní vody je po tání vysoká (výhodné při testování vydatnosti). Nevýhodou je plná vytíženost firem a malá flexibilita termínů.
Léto (červen - srpen)
je obdobím největší vytíženosti vrtných firem a zároveň nejnižší hladiny podzemní vody v roce. Studna vyvrtaná v srpnovém suchu může vykazovat nižší vydatnost než stejná studna vrtaná na jaře - po návratu běžné hladiny vody se však vydatnost obvykle vrátí k normálu.

Podzim (září - listopad)
je pro investora optimální termín. Menší vytíženost firem zkracuje čekání na 1 - 2 týdny, půda ještě není zamrzlá a hladina podzemní vody po letním suchu začíná stoupat. Některé firmy kvůli nižší poptávce nabízejí i o něco nižší ceny.
Zima (prosinec - únor)
je mimosezona - čekání na četu je nejkratší (často méně než týden) a některé vrtné firmy nabízejí za zimní zakázky slevy 10 - 15%. Vrtná souprava pracuje bez problémů po celý rok, ale zamrzlá půda (hloubka promrzání 80 - 120 cm) ztěžuje nebo znemožňuje výkop pro přípojné potrubí do domu. Šachtu studny a přípojku je proto lepší dokončit na jaře.

Sezona Čekání na četu Výhody Nevýhody
Jaro (březen - květen) 2 - 4 týdny Vysoká hladina vody, rozmrzlá půda Dlouhé čekací lhůty, plná vytíženost firem
Léto (červen - srpen) 1 - 3 týdny Suchá půda, dobrý příjezd Nízká hladina vody v suchu, vysoká vytíženost
Podzim (září - listopad) ⭐ 1 - 2 týdny Kratší čekací lhůty, stoupající hladina vody, flexibilní termíny Riziko mrazů na konci sezony
Zima (prosinec - únor) Méně než týden Nejkratší čekací doby, možné slevy 10 - 15% Zamrzlá půda ztěžuje výkop pro přípojku

Co může zdržet vrtání studny?

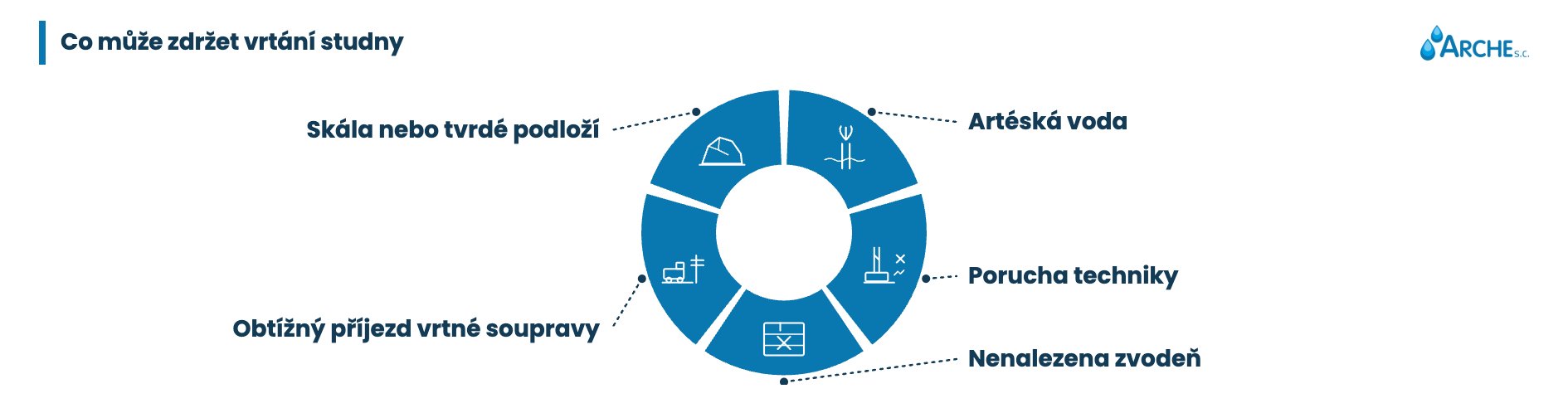

Jak dlouho trvá vrtání studny - co zdržuje
Skála nebo tvrdá zemina
je nejčastějším důvodem překročení plánované doby. 30metrová studna ve skále může vyžadovat 2 - 3 dny místo 1 dne, protože rychlost vrtání klesá ze 4 m/h na 0,5 m/h. Firma by vás měla informovat o naražení na skálu a navrhnout změnu umístění nebo pokračování za příplatek za prodlouženou dobu práce stroje.
Artéská voda
pod tlakem je v Polsku vzácností, ale když se objeví - voda samovolně vytéká z vrtu pod tlakem. Jde o příznivý jev (není potřeba čerpadlo), ale vyžaduje speciální utěsnění hlavy vrtu a další čas na řízené jímání vody.
Porucha techniky
- vrtná souprava je stroj, který se může během práce porouchat. Profesionální firmy mají náhradní techniku nebo možnost rychlé opravy, ale porucha může realizaci zdržet o 1 - 2 dny.

Naražení na vrstvu bez vody
- pokud je zvodnělá vrstva v plánované hloubce suchá nebo má příliš nízkou vydatnost, firma může navrhnout prohloubení vrtu (dalších 200 - 450 PLN za metr) nebo změnu umístění. To prodlužuje realizaci o 1 - 2 dny.
Obtížný přístup pro vrtnou soupravu
- úzké vjezdy, podmáčený terén nebo strmé svahy mohou vyžadovat přípravu příjezdové cesty. Vrtná souprava potřebuje pevný podklad, který unese 10 - 12 tun na nápravu.

Kolik času uplyne od objednávky po hotovou studnu?

Celková doba zahrnuje přípravu investice, případné úřední postupy, čekání na zhotovitele a také práce a převzetí. Ne každá studna vyžaduje ohlášení se lhůtou 21 dní. Rozsah formalit nejprve stanovte podle parametrů jímání a účelu odběru. Termín vrtu dohodněte po kontrole dokumentace a možností příjezdu.

Nejčastější otázky k době vrtání vrtané studny

Odpovědi na otázky investorů, kteří plánují stavbu studny.

Jak dlouho trvá hloubení vrtané studny?

Samotné vrtání 30metrové studny trvá 8 - 12 pracovních hodin, tedy 1 - 2 dny práce vrtné soupravy.
Kompletní realizace od příjezdu týmu po hotovou instalaci s čerpadlem a přípojkou trvá 2 - 3 pracovní dny. Doba vrtání závisí především na tvrdosti zeminy - v písku dosahuje vrtná souprava 3 - 5 m/h, ve skále pouze 0,5 - 1 m/h. 50metrová studna v obtížné zemině může vyžadovat 3 - 4 dny.

Jak dlouho se hloubí vrtaná studna o hloubce 30 metrů?

30metrový vrt v běžné písčité nebo jílovité zemině se vyvrtá za 6 - 10 hodin.
K tomu se přidává montáž pažnic (2 - 3 h), čisticí čerpání (1 - 3 h) a montáž čerpadla s hlavou vrtu (2 - 4 h) - celkem tým stráví na místě 1 - 2 dny. Montáž hydroforu a přípojky do domu je obvykle samostatný pracovní den instalatéra. Plná připravenost instalace nastává 2 - 3 dny od příjezdu vrtné soupravy. Po čerpání je vhodné naplánovat rozbor vody po zhotovení studny.

Kdy je nejlepší objednat vrtání studny?

Optimálním obdobím je podzim (září - listopad)
- kratší čekací doby než na jaře (1 - 2 týdny místo 2 - 4 týdnů), půda ještě nezamrzlá a možnost bez problémů vykopat rýhu pro přípojku. Zima nabízí nejkratší čekání a možné slevy, ale zamrzlá půda ztěžuje dokončení instalace. Jaro je oblíbené, ale je spojeno s nejdelším čekáním na volný termín týmu.

Lze vrtat studnu i v zimě?

Ano - vrtná souprava pracuje celý rok bez ohledu na teplotu.
Samotný vrt v zimě se technicky neliší od letního. Problém nastává při výkopu pro přípojkové potrubí do domu - zamrzlá půda v hloubce 80 - 120 cm ztěžuje nebo znemožňuje kopání. Řešením je provést v zimě jen samotný vrt a přípojku a hydrofor - na jaře po rozmrznutí půdy. Některé firmy nabízejí slevy 10 - 15% na zimní zakázky.

Co zdržuje vrtání vrtané studny?

Tři hlavní faktory zdržení jsou: tvrdá zemina nebo skála, naražení na suchou vrstvu vyžadující prohloubení a obtížný přístup pro vrtnou soupravu.
Skála zpomaluje vrtání ze 4 m/h na 0,5 m/h, což může z 1denního vrtání udělat 3denní. Suchá vrstva v plánované hloubce vyžaduje rozhodnutí: prohloubení (200 - 450 PLN/m navíc) nebo nové umístění na pozemku. Porucha techniky je u profesionálních firem vzácností, ale může realizaci zdržet o 1 - 2 dny.

Jak dlouho se čeká na vrtařský tým?

Doba čekání na volný termín silně závisí na sezóně - od méně než týdne v zimě po 2 - 4 týdny na vrcholu jarní sezóny.
Místní firmy, které znají terén, obvykle jednají rychleji než velké celopolské firmy. Vyplatí se zeptat na termín při prvním kontaktu a v jarní sezóně si termín rezervovat s předstihem 4 - 6 týdnů. Při naléhavé potřebě (porucha stávající studny) nabízí část firem expresní realizaci za příplatek.

Mohu být při vrtání studny přítomen?

Ano, a je to doporučeno
- majitel může průběžně sledovat druh vytěžené zeminy (vzorky z každého metru), potvrdit umístění hlavy vrtu a probrat s týmem veškeré otázky týkající se přípojky a místa montáže hydroforu. Přítomnost při vrtání také umožňuje ověřit hloubku a parametry vrtu před podpisem předávacího protokolu. Není nutné být přítomen neustále - stačí být na pozemku a na telefonu.

Přečtěte si také

Jak číst uvedené náklady?

Uvedené částky jsou orientační příklady pro plánování rozpočtu, nikoli ověřený tržní průměr ani nabídka pro každý pozemek. Aktuální rozsah a cenovou nabídku si ověřte u zhotovitele. Zohledněte energii, rozbory vody, servis, úpravu vody a rezervu na výměnu zařízení. Vlastní studna neruší poplatky za odpadní vody odváděné do kanalizace. Ceny služeb ARCHE a jejich rozsah najdete v ceníku firmy; částky v jeho tabulkách jsou uvedeny netto. Při porovnávání nabídek si vždy ujasněte celkovou částku k úhradě a rozsah materiálů.

Autor článku: Mateusz Skotnicki

Autor

Mateusz Skotnicki

Expert na vrtané studny

Jsem Mateusz Skotnicki - nadšenec a specialista v oboru vrtaných studní. Zvu vás do světa, kde voda není jen nezbytnou součástí života, ale také nevyčerpatelným zdrojem inspirace.

Čtěte dále

Další článek k tématuVlastní zdroj vody: druhy studní a formality

Kontakt

Plánujete vrtanou studnu?
