Plánovanie a náklady

Ako dlho trvá vŕtanie studne? Termíny a sezónnosť 2026

Mateusz Skotnicki , aktualizácia 9 min čítania

Ako dlho trvá vŕtanie studne? Termíny a sezónnosť v roku 2026

Samotné vŕtanie studne do hĺbky 30 metrov trvá 8 - 12 pracovných hodín, teda 1 - 2 dni práce vrtnej súpravy.
Kompletná realizácia vrátane montáže čerpadla, hydroforu a prípojky do domu trvá zvyčajne celkovo 2 - 3 dni. Tento čas zahŕňa: prípravu stanovišťa, samotné vŕtanie, montáž stĺpca rúr a filtra, čistiace čerpanie a vystrojenie studne. Čakacia doba na pracovnú čatu je samostatná otázka - na vrchole jarnej sezóny je to 2 - 4 týždne, na jeseň a v zime sa skracuje na 1 - 2 týždne.

Etapy výstavby vŕtanej studne a čas realizácie - tabuľka

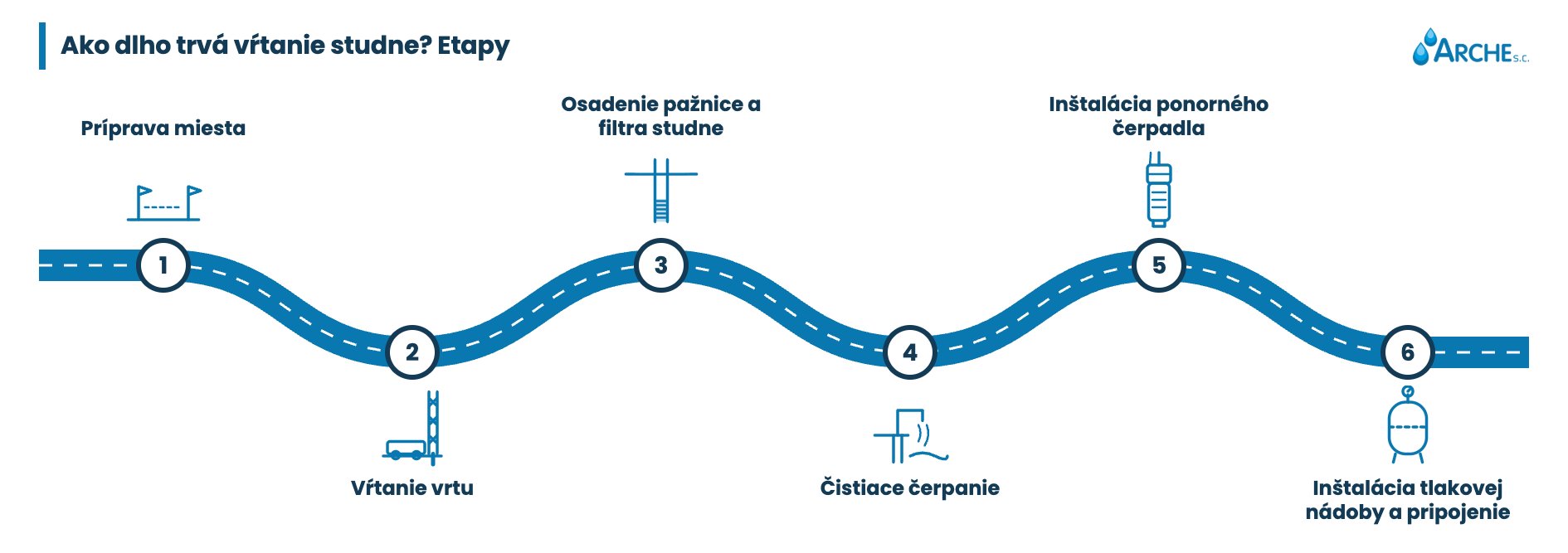

Ako dlho trvá vŕtanie studne: etapy
Nasledujúca tabuľka ukazuje, čo sa deje v jednotlivých etapách a koľko času zaberajú.
Časy platia pre štandardnú studňu hlbokú 25 - 35 metrov v typickej piesočnatej alebo hlinitej pôde. V skalnom podloží a náročnom teréne trvá každá etapa dlhšie.

Etapa Čas Čo sa deje
Príprava stanovišťa 1 - 2 h Príjazd vrtnej súpravy, vyrovnanie stroja do roviny, pripojenie výplachovej vody, vyznačenie miesta
Vŕtanie vrtu 4 - 8 h (piesok/hlina) / 8 - 16 h (skala) Rotačná vrtná súprava vŕta rýchlosťou 3 - 5 m/h v piesku, 1 - 2 m/h v hline, 0,5 - 1 m/h v skale. Výplach vynáša vyvŕtaný materiál na povrch
Montáž stĺpca rúr a filtra 2 - 3 h Zavedenie oceľovej pažnicovej rúry (horné metre) a rúr z PVC, montáž štrbinového filtra v zvodnenej vrstve, obsyp štrkom
Čistiace čerpanie 1 - 3 h Dočasné čerpadlo vyplavuje z vrtu jemné čiastočky zeminy a výplach. Voda sa postupne čistí - od hnedej po priezračnú
Montáž ponorného čerpadla a hlavice 2 - 4 h Spustenie definitívneho čerpadla na lanku a kábli, montáž studňovej hlavice, pripojenie výtlačného potrubia k hlavici
Montáž hydroforu a prípojky 2 - 4 h Výkop pre PE potrubie do domu, montáž tlakovej nádoby, tlakového spínača, ventilov a elektrických ochranných prvkov
SPOLU (typická studňa 30 m) 12 - 24 h (2 - 3 dni) Od príjazdu vrtnej súpravy po prvé otočenie kohútika

Rýchlosť vŕtania v rôznych typoch zeminy

Rýchlosť vŕtania závisí predovšetkým od tvrdosti zeminy - je to jediný faktor, ktorý vrtná firma nemôže ovplyvniť.
V piesku a štrku dosahuje mechanická vrtná súprava s výkonom 120 - 200 k rýchlosť 3 - 5 metrov za hodinu
, čo znamená, že 30-metrová studňa sa v typickom nížinnom teréne vyvŕta za 6 - 10 hodín. V ľahkých hlinách tempo klesá na 2 - 3 m/h a v ťažkej ílovitej hline na 1 - 2 m/h. Vápence a pieskovce sú už 0,5 - 1,5 m/h a masívne žuly a bazalty dokonca 0,2 - 0,5 m/h. 30-metrová studňa v skalnatom teréne môže vyžadovať celý deň vŕtania. Orientačnú geologickú stavbu svojho územia si môžete bezplatne overiť na
portáli GeoLog Štátneho geologického inštitútu (PIG-PIB)
, ktorý sprístupňuje hydrogeologické mapy a geologické profily pre celé Poľsko.

Rýchlosť vŕtania priamo ovplyvňuje cenu - firmy, ktoré účtujú za bežný meter, si za náročnú zeminu príplatok neúčtujú, ale tie, ktoré účtujú hodinovo - áno. Pred podpisom zmluvy sa oplatí opýtať, ako firma oceňuje náročnú zeminu.

Sezónnosť - kedy je najlepšie vŕtať studňu?

Termín zhotovenia studne ovplyvňuje čakaciu dobu, pracovné podmienky a niekedy aj cenu.

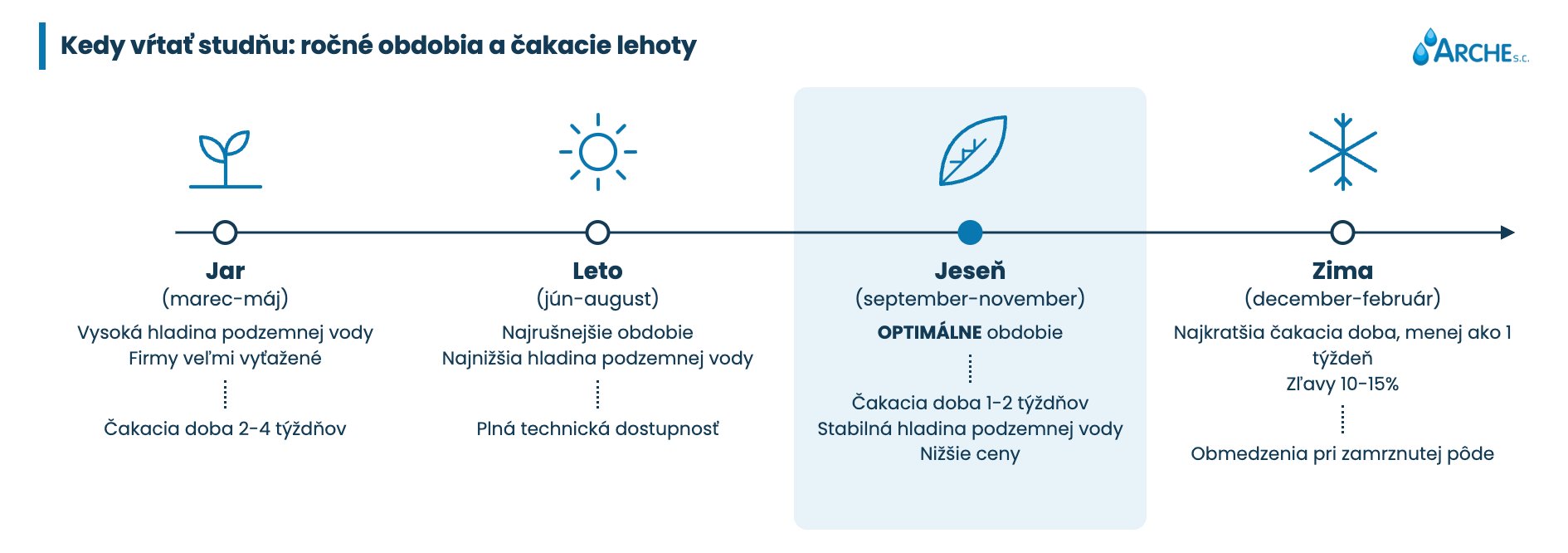

Ako dlho trvá vŕtanie studne: termíny výstavby
Jar (marec - máj)
je najobľúbenejšia sezóna - po zime investori hromadne objednávajú studne, čo znamená 2 - 4 týždne čakania na čatu. Zem je rozmrznutá, hladina podzemnej vody je po topení snehu vysoká (výhodné pri testovaní výdatnosti). Nevýhodou je plná vyťaženosť firiem a chýbajúca flexibilita termínov.
Leto (jún - august)
je obdobie najväčšej vyťaženosti vrtných firiem a zároveň najnižšej hladiny podzemnej vody v roku. Studňa vyvŕtaná počas augustového sucha môže vykazovať nižšiu výdatnosť ako tá istá studňa vyvŕtaná na jar - hoci po návrate hladiny vody na bežnú úroveň sa výdatnosť zvyčajne vráti do normálu.

Jeseň (september - november)
je optimálny termín pre investora. Nižšia vyťaženosť firiem skracuje čakanie na 1 - 2 týždne, zem ešte nie je zamrznutá, hladina podzemnej vody začína po letnom suchu stúpať. Niektoré firmy ponúkajú pre nižší dopyt aj o niečo nižšie ceny.
Zima (december - február)
je mimosezóna - čakanie na čatu je najkratšie (často menej ako týždeň) a niektoré vrtné firmy ponúkajú na zimné zákazky zľavy 10 - 15%. Vrtná súprava pracuje celý rok bez problémov, ale zamrznutá zem (hĺbka premŕzania 80 - 120 cm) sťažuje alebo znemožňuje výkop pre prípojné potrubie do domu. Obudovu studne a prípojku je preto lepšie dokončiť na jar.

Sezóna Čakanie na čatu Výhody Nevýhody
Jar (marec - máj) 2 - 4 týždne Vysoká hladina vody, rozmrznutá zem Dlhé čakacie lehoty, plná vyťaženosť firiem
Leto (jún - august) 1 - 3 týždne Suchá zem, dobrý príjazd Nízka hladina vody počas sucha, vysoká vyťaženosť
Jeseň (september - november) ⭐ 1 - 2 týždne Kratšie čakanie, stúpajúca hladina vody, flexibilné termíny Riziko mrazov na konci sezóny
Zima (december - február) Menej ako týždeň Najkratšie čakacie doby, možné zľavy 10 - 15% Zamrznutá pôda sťažuje výkop pre prípojku

Čo môže oddialiť vŕtanie studne?

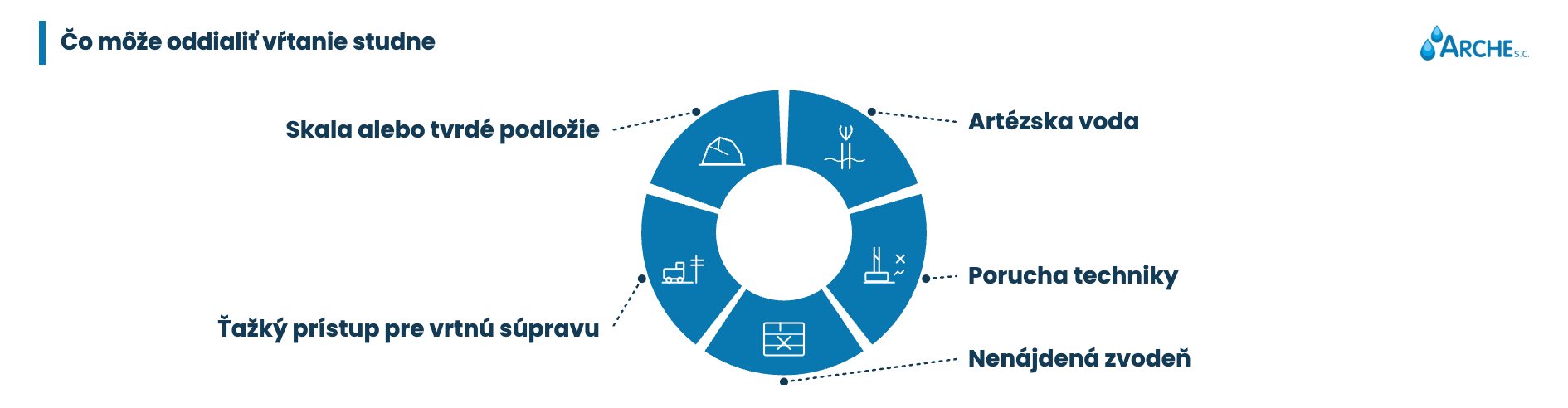

Ako dlho trvá vŕtanie studne - čo spôsobuje oneskorenie
Skala alebo tvrdá pôda
je najčastejším dôvodom prekročenia plánovaného času. 30-metrová studňa v skale môže vyžadovať 2 - 3 dni namiesto 1 dňa, pretože rýchlosť vŕtania klesá zo 4 m/h na 0,5 m/h. Firma by vás mala informovať, že narazila na skalu, a navrhnúť zmenu umiestnenia alebo pokračovanie za príplatok za predĺžený čas práce stroja.
Artézska voda
pod tlakom je v Poľsku zriedkavosť, ale keď sa objaví, voda samovoľne vyteká z vrtu pod tlakom. Je to priaznivý jav (čerpadlo nie je potrebné), vyžaduje však špeciálne utesnenie hlavice a dodatočný čas na kontrolované zachytenie vody.
Porucha zariadenia
- vrtná súprava je stroj, ktorý sa môže počas práce pokaziť. Profesionálne firmy majú náhradné vybavenie alebo možnosť rýchlej opravy, porucha však môže realizáciu oddialiť o 1 - 2 dni.

Narazenie na vrstvu bez vody
- ak je zvodnená vrstva v plánovanej hĺbke suchá alebo má príliš nízku výdatnosť, firma môže navrhnúť prehĺbenie vrtu (ďalších 200 - 450 PLN za meter) alebo zmenu umiestnenia. Realizácia sa tým predĺži o 1 - 2 dni.
Zložitý prístup pre vrtnú súpravu
- úzke vjazdy, rozmočený terén alebo strmé svahy môžu vyžadovať prípravu prístupovej cesty. Vrtná súprava potrebuje pevný podklad, ktorý znesie 10 - 12 ton na nápravu.

Koľko času uplynie od objednávky po hotovú studňu?

Celková lehota zahŕňa prípravu investície, prípadné úradné postupy, čakanie na zhotoviteľa, samotné práce a prevzatie. Nie každá studňa si vyžaduje ohlásenie s lehotou 21 dní. Rozsah formalít najprv určte na základe parametrov vodného zdroja a účelu odberu. Termín vŕtania dohodnite po overení dokumentácie a možností príjazdu.

Najčastejšie otázky o čase potrebnom na zhotovenie vŕtanej studne

Odpovede na otázky investorov, ktorí plánujú stavbu studne.

Ako dlho trvá zhotovenie vŕtanej studne?

Samotné vŕtanie 30-metrovej studne trvá 8 - 12 pracovných hodín, teda 1 - 2 dni práce vrtnej súpravy.
Kompletná realizácia od príchodu tímu po hotovú inštaláciu s čerpadlom a prípojkou trvá 2 - 3 pracovné dni. Čas vŕtania závisí predovšetkým od tvrdosti pôdy - v piesku dosahuje vrtná súprava 3 - 5 m/h, v skale len 0,5 - 1 m/h. 50-metrová studňa v náročnom teréne môže vyžadovať 3 - 4 dni.

Ako dlho sa robí 30-metrová vŕtaná studňa?

30-metrový vrt v bežnej piesočnatej alebo hlinitej pôde sa vyvŕta za 6 - 10 hodín.
K tomu treba pripočítať montáž rúr (2 - 3 h), čistiace čerpanie (1 - 3 h) a montáž čerpadla s hlavicou (2 - 4 h) - celkovo tím strávi na mieste 1 - 2 dni. Montáž hydroforu a prípojky do domu je zvyčajne samostatný pracovný deň inštalatéra. Inštalácia je úplne pripravená 2 - 3 dni od príjazdu vrtnej súpravy. Po čerpaní sa oplatí naplánovať rozbor vody po zhotovení studne.

Kedy je najlepšie objednať vŕtanie studne?

Optimálnym obdobím je jeseň (september - november)
- kratšie čakacie doby ako na jar (1 - 2 týždne namiesto 2 - 4 týždňov), pôda ešte nie je zamrznutá a výkop pre prípojku sa dá urobiť bez problémov. Zima ponúka najkratšie čakanie a možné zľavy, zamrznutá pôda však sťažuje dokončenie inštalácie. Jar je obľúbená, no spája sa s najdlhším čakaním na voľný termín tímu.

Dá sa vŕtanie studne vykonať v zime?

Áno - vrtná súprava pracuje celý rok bez ohľadu na teplotu.
Samotný vrt sa v zime technicky nelíši od letného. Problém nastáva pri výkope pre prípojné potrubie do domu - zamrznutá pôda v hĺbke 80 - 120 cm sťažuje alebo znemožňuje kopanie. Riešením je urobiť v zime len samotný vrt a prípojku s hydroforom až na jar po rozmrznutí pôdy. Niektoré firmy ponúkajú na zimné zákazky zľavy 10 - 15%.

Čo oneskoruje zhotovenie vŕtanej studne?

Tri hlavné faktory oneskorenia sú: tvrdá pôda alebo skala, narazenie na suchú vrstvu, ktorá si vyžaduje prehĺbenie, a zložitý prístup pre vrtnú súpravu.
Skala spomaľuje vŕtanie zo 4 m/h na 0,5 m/h, čo môže z 1-dňového vŕtania urobiť 3-dňové. Suchá vrstva v plánovanej hĺbke si vyžaduje rozhodnutie: prehĺbenie (200 - 450 PLN/m navyše) alebo nové umiestnenie na pozemku. Porucha zariadenia je pri profesionálnych firmách zriedkavá, môže však realizáciu oddialiť o 1 - 2 dni.

Ako dlho sa čaká na vrtný tím?

Čakacia doba na voľný termín výrazne závisí od sezóny - od menej ako týždňa v zime po 2 - 4 týždne vo vrchole jarnej sezóny.
Miestne firmy, ktoré poznajú terén, zvyčajne konajú rýchlejšie ako veľké celopoľské spoločnosti. Oplatí sa spýtať na termín už pri prvom kontakte a v jarnej sezóne si ho rezervovať 4 - 6 týždňov vopred. Pri naliehavej potrebe (porucha existujúcej studne) ponúkajú niektoré firmy expresnú realizáciu za príplatok.

Môžem byť pri vŕtaní studne prítomný?

Áno, a je to odporúčané
- majiteľ môže priebežne sledovať druh vyťaženej zeminy (vzorky z každého metra), potvrdiť umiestnenie hlavice a prebrať s tímom všetky otázky týkajúce sa prípojky a miesta montáže hydroforu. Prítomnosť pri vŕtaní tiež umožňuje overiť hĺbku a parametre vrtu pred podpísaním preberacieho protokolu. Nepretržitá prítomnosť nie je potrebná - stačí byť na pozemku a na telefóne.

Prečítajte si tiež

Ako čítať uvedené náklady?

Uvedené sumy sú orientačné príklady na plánovanie rozpočtu, nie overený trhový priemer ani ponuka pre každý pozemok. Aktuálny rozsah a cenovú ponuku si overte u zhotoviteľa. Zohľadnite energiu, rozbory vody, servis, úpravu vody a rezervu na výmenu zariadení. Vlastná studňa neruší poplatky za odpadové vody odvádzané do kanalizácie. Ceny služieb ARCHE a ich rozsah nájdete v cenníku firmy; sumy v jeho tabuľkách sú uvedené netto. Pri porovnávaní ponúk si vždy zistite celkovú sumu na úhradu a rozsah materiálov.

Autor článku: Mateusz Skotnicki

Autor

Mateusz Skotnicki

Odborník na vŕtané studne

Som Mateusz Skotnicki - nadšenec a špecialista na vŕtané studne. Pozývam vás do sveta, kde voda nie je len nevyhnutnou súčasťou života, ale aj nevyčerpateľným zdrojom inšpirácie.

Čítajte ďalej

Ďalší článok k témeVlastný zdroj vody: druhy studní a formality

Kontakt

Plánujete vŕtanú studňu?

Opíšte pozemok a vaše potreby a pripravíme vám bezplatnú cenovú ponuku na vrt. Už máte studňu? Pomôžeme so servisom, čerpadlom a úpravou vody.

Iné články k téme

Formulár bezplatnej cenovej ponuky

Zavoláme vám späť do 24 hodín

OFERTEO
